추진현황
-
사업개요
GTX-C노선- 사 업 명 : 수도권광역급행철도 C노선 민간투자사업
- 주무관청 : 국토교통부, 지티엑스씨주식회사
- 사업방식 : 수익형 민간투자사업 (BTO)
- 사업구간 : 경기도 양주시 ~ 경기도 수원시
- 총사업비 : 46,084억원 ( ’ 19.12월말 불변가 기준)
-
건설규모 :
- - 총 연장 : 86.46km (건설연장 : 37.95km)
- - 정거장 : 14개소 (추가정거장 4개소 반영)
- - 차량기지 : 1개소 (양주시 일원)
-

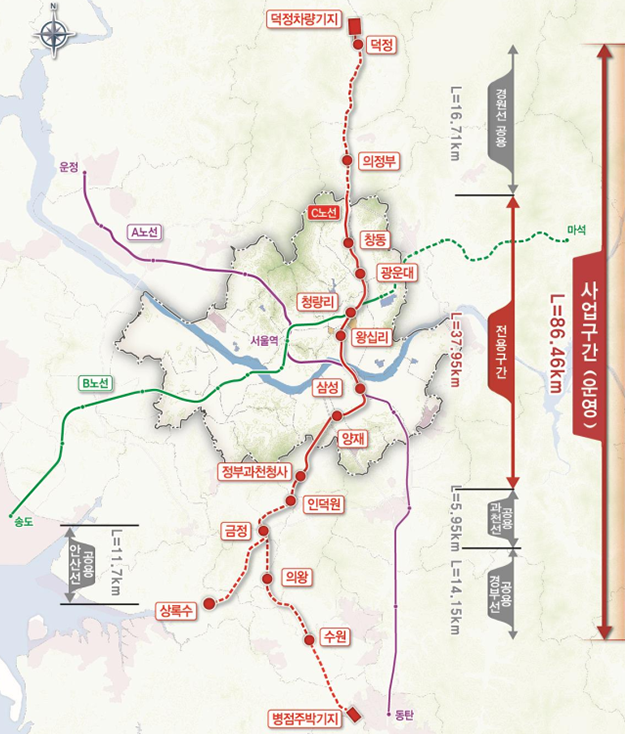

노선도
-
환기구 및
변전소위치(예정) -
경과사항
-
’23.08.09.
GTX-C노선 환경영향평가 주민설명회(현대건설, 삼보기술단, 동성엔지니어링)
- 주요내용 : 청량리역 출입구(전농동 방향) 추가설치 요청, 공사 소음, 먼지등 대책마련 -
’23.09.18.
GTX-C노선 실시설계 구조물계획(안) 의견제출(區→국토부)
- 변전소 및 SPC사옥, 점검수직구 위치 변경 요청 -
’23.09.22.
GTX-C노선 환경영향평가 주민공청회(현대건설, 삼보기술단, 동성엔지니어링)
- 주요내용 : 청량리역 출입구(전농동 방향) 추가설치 요청, 공사 소음, 먼지등 대책마련 -
’23.11.07.
GTX-C노선 실시설계 구조물계획(안)에 대한 조치계획 회신(국토부→區)
- SPC사옥 및 변전소는 철도부지 및 도로부지 내 계획하였으며, 동대문구의 청량리역
일대 핵심 사업이 구체화시 별도 협의하겠음. -
’23.11.23.
GTX-C노선 실시설계 사전협의 의견제출(區→국토부)
- 변전소 및 SPC사옥, 점검수직구 위치 변경 요청 -
’23.12.27.
GTX-C노선 민간투자사업 실시설계 승인 고시(국토부)
-
’24.02.27.
롯데캐슬SKY-L65 입주자대표회의 면담
- 변전소 및 SPC사무실, 점검수직구 설치 반대, 위치 변경에 대하여 주민설명회 요청
(변전소의 전력량, 규모, 수직구의 크기 등 자세한 설명 필요) -
’24.02.~03.
GTX-C노선 변전소 관련 주민설명회 개최 요청(區→국토부)
-
’24.04.22.
GTX-C노선 변전소 관련 주민설명회 개최(시행사 주관, 동대문구청 강당)
-
’24.04.24.
동대문구의회 제328회 임시회 「청량리역 GTX-C 노선 변전소 위치 변경 촉구 결의안」채택
-
’24.05.02.
동대문구청장-국토교통부장관 면담(변전소 등 설치 반대, 이전 의견 제출)
-
’24.05.09.
GTX-C노선 구유지 수용에 대한 이의신청서 제출
-
’24.05.10.
변전소 설치 직권취소 및 위치 이전 요청 공문 발송(區->국토부)
-
’24..05.10.
GTX-C노선 환기구#9 관련 주민반대여론 전달 및 주민설명회 개최요청문 발송
-
’24.05.27.
GTX-C노선 환기구#9 관련 반대의견 및 주민설명회 요청문 2차 발송
-
’24.06.07.
동대문구청장-국토교통부 제2차관 면담(변전소 등 설치 반대, 이전 의견 제출)
-
’24.06.10.
국토교통부 협의 방문(변전소, 환기구 등 설치 반대 의견 전달 및 이전 요청)
-
’24.06.11.
GTX-C노선 환기구#9 주민반대의견 및 서명부(1400명) 제출
(구 -> 국토부, 국가철도공단, 지티엑스씨주식회사) -
’24.06.13.
GTX-C노선 환기구#9 관련 주민설명회 개최(시행사 주관, 동대문구청 강당)
-
’24.06.21.
GTX-C노선 민간투자사업 실시설계 1차변경 의견 제출(구청, 이해관계자 등)
- 변전소, 환기구#9, 환기구#13번 등 주민 반대 시설 설치 결사 반대 및 이전 요청 -
’24.07.01.
GTX-C노선 환기구#9번 관련 이해관계자 의견 제출(국토교통부)
-
’24.08.09.
한국철도공사 방문 (GTX 변전소 관련 업무 협의)
-
’24.08.21.
GTX-C노선 변전소 대체부지 추가 보완제출 및 12번 출입구 위치조정 검토요청
(구 -> 국토부) -
24.09.13.
GTX-C노선 실시계획 변경(1차) 승인 고시 (국토부)
-
24.11.21.
GTX 청량리변전소 반대관련 국토부 협의
-
’23.08.09.
-
사업개요
GTX-B노선-
사 업 명 :
수도권광역급행철도 B노선
제1~3공구 건설사업[용산~상봉] - 주무관청 : 국토교통부, 국가철도공단
-
사업구간 :
인천대입구~남양주 마석간(82.7km) 중
용산~상봉 및 중앙선 연결선 구간 - 총사업비 : 1,256,620백만원
-
건설규모 :
- - 총 연장 : 82.7km (재정구간 : 19.95km)
-
사 업 명 :
수도권광역급행철도 B노선
-

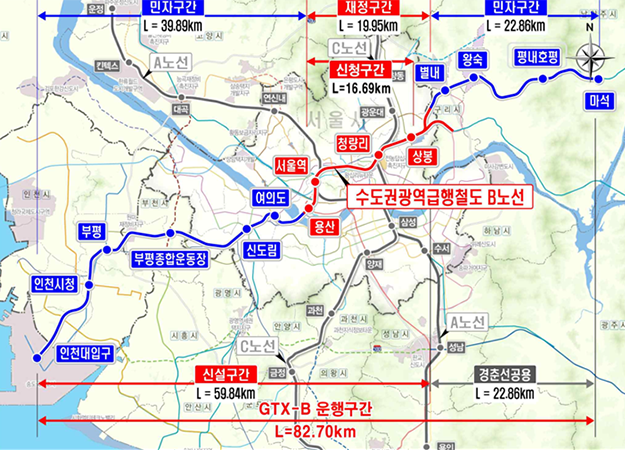

노선도
-
환기구 위치(예정)
-
-
경과사항
-
’23.09.07.
GTX-B노선 환경영향평가 주민설명회(국가철도공단)
- 주요내용 : 청량리역 출입구(전농동 방향) 추가설치 요청, 공사 소음, 먼지등 대책마련 -
’23.12.26.
B노선(용산~상봉) 구조물계획(안) 재협의 의견제출
- 용두근린공원 중심부에 본선 환기구 돌출구조물의 설치로 도시공원 본래의 기능뿐 아니라
경관이 크게 저하되고 이용객들의 안전사고 및 다수민원 발생이 예상됨
- 용두근린공원 내 환기구 설치 시 「도시공원 및 녹지 등에 관한 법률 시행규칙」제11조
(공원 시설의 설치면적 등)에 의거 근린공원의 법정 시설률(40%)을 초과하므로 설치 불가함. -
’24.01.16.
B노선 국가철도공단 합동사무소 항의방문
- 용두근린공원 환기구 설치 불가 의견 전달(건설교통국장,교통행정과장) -
’24.01.18.

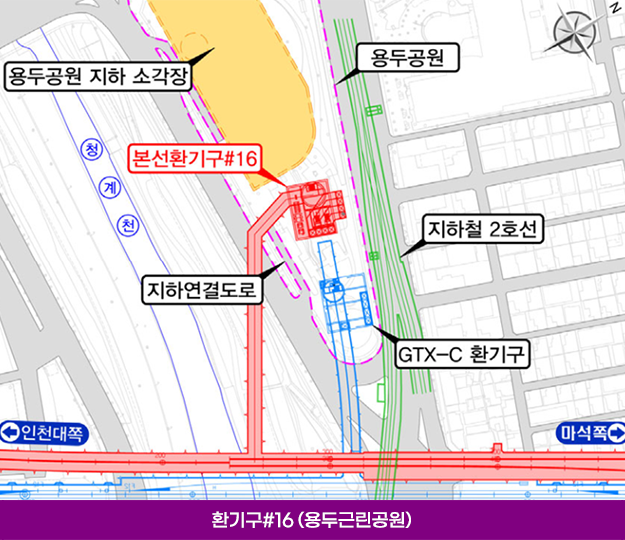

B노선 용두근린공원내 #16 본선환기구 설치계획 결사반대 의견제출
-
’24.01.23.
GTX-B,C 용두근린공원 환기구 위치변경 촉구 결의안(동대문구의회)
-
’24.01.26.
『국토교통부장관-동대문구청장』 면담 및 환기구 설치 반대 의견 전달
-
’24.02.01.
B노선(용산~상봉) 구조물계획(안) 재협의 조치계획 회신(국가철도공단) 계획 철회 및
장소변경 요구 -
’24.02.16.
국토교통부(수도권광역급행철도과) 방문 및 GTX 관련사항 협의 (건설교통국장 등)
-
’24.04.11.
GTX-B노선 실시계획 승인신청에 따른 관계기관 협의 요청(용산~상봉 건설사업(제1~3공구)
-
’24.05.07.

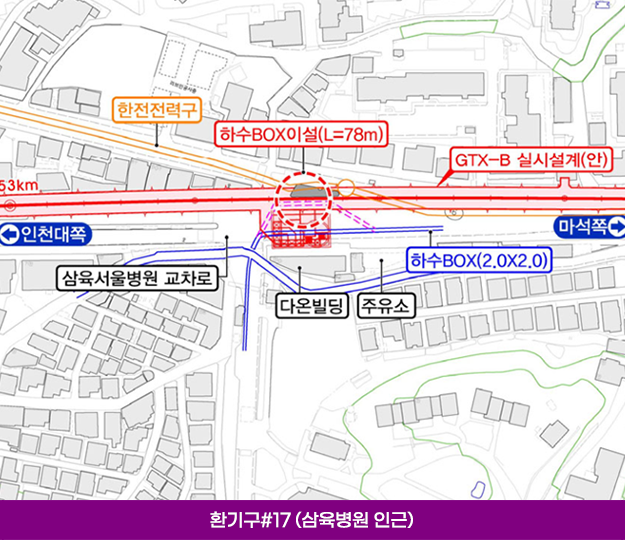

GTX-B노선 #17번 환기구(삼육병원 앞 교차로) 이전 요청(서울시 교통운영과)
-
’24.05.13.
GTX-B노선 실시계획 승인 신청에 따른 관계부서 의견 제출(區->국토부)
- #16번 환기구(용두근린공원) 및 #17번 환기구(삼육병원 앞 교차로) 이전 요청 -
’24.05.16.
#16번 환기구(용두근린공원) 위치 이전 요청 공문 발송(區->국토부)
-
’24.05.20.
GTX-B노선 실시계획 승인 신청에 따른 이해관계인 의견 제출(區->국토부)
- #16번 환기구(용두근린공원) 및 #17번 환기구(삼육병원 앞 교차로) 이전요청
- #17번 이전장소 제시 및 휘경동 주민 2027명 반대 서명 제출 -
’24.05.21.
GTX-B노선 주민설명회 추진(국가철도공단, 동명기술공단)
- 환기구 이전 계획 없는 설명회에 대한 주민들의 거부로 추후 재개최 요청 -
’24.06.07.
동대문구청장-국토교통부 제2차관 면담(변전소 등 설치 반대, 이전 의견 제출)
-
’24.06.10.
국토교통부 협의 방문(변전소, 환기구 등 설치 반대 의견 전달 및 이전 요청)
-
’24.06.28.
GTX-B노선 실시계획 승인고시 (국토부)
-
’24.07.04.
주민11명 안규백의원 면담 (#16 환기구 관련)
-
’24.07.18.
#17환기구 관련 이해관계자 의견(대체부지 안) 추가 제출(국토교통부)
-
’24.09.25.
#16용두공원 환기구 관계자 협의 (국가철도공단, 동대문구청, 용신동 환기구 반대위원장)
-
’24.12.12.
GTX-B노선 #16번 환기구 관계자회의
-
’23.09.07.
